08:05, 17/05/2013
Thời gian qua, nhiều hộ dân ở các địa phương tỉnh Nghệ An phản ánh: Hệ thống điện hạ thế nông thôn đã xuống cấp nghiêm trọng, chất lượng nguồn điện chưa được cải thiện là bao so với trước khi bàn giao cho ngành điện quản lý… Hiện trạng này đã gây ra những khó khăn nhất định trong sinh hoạt, sản xuất, gây mất an toàn cho người dân. Thực trạng đó càng khiến nhiều hộ dân khu vực nông thôn lo lắng khi mùa mưa sắp đến gần.
Theo ông Lê Thanh Mai - Giám đốc Điện lực Thanh Chương thì, sở dĩ chất lượng nguồn điện hiện nay còn yếu là vì lưới điện một số địa phương được xây dựng từ những năm 90 của thế kỷ trước, cột điện do dân tự đúc, dây, cột chắp vá, không tái đầu tư nên sau một thời gian dài sử dụng, đa phần đã xuống cấp.
Trong khi đó, nguồn đầu tư của ngành điện chưa đáp ứng được yêu cầu nên hiệu quả việc nâng cao chất lượng điện trên thực tế không cao. Chất lượng lưới điện tại một số xã ở Thanh Chương hiện nay cũng không phải là ngoại lệ. Đây là điều mà ngành điện rất cần sự chia sẻ, cảm thông của khách hàng.
Trong Dự án Nâng cao hiệu quả năng lượng khu vực nông thôn tỉnh Nghệ An, Thanh Chương được đầu tư 80 tỷ đồng. Sắp tới đây, toàn bộ đường dây hạ thế sẽ được thay dây trần bằng dây vặn xoắn, dắm thêm trạm… Đến trung tuần tháng 5/2013, Điện lực Thanh Chương sẽ cơ bản hoàn thành việc kéo dây, chất lượng điện sẽ được đảm bảo…
Thực hiện chủ trương bàn giao điện hạ thế cho ngành Điện lực quản lý, đến nay trên toàn tỉnh đã tiến hành bàn giao được 314/427 xã. Các xã này sẽ được hưởng chính sách bán điện tại gia theo giá bậc thang đúng với quy định của Nhà nước và được thụ hưởng các chính sách đầu tư của ngành điện. Những xã chưa tiến hành bàn giao, nguyên nhân chủ yếu là đang trong quá trình tiến hành các dự án nâng cao chất lượng lưới điện khác.

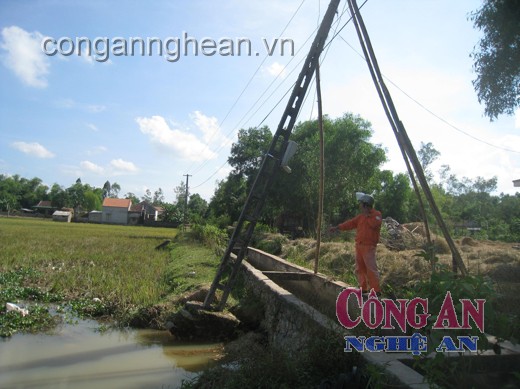

Lưới điện hạ thế khu vực nông thôn đã xuống cấp nghiêm trọng
Năm 2011, khi đã cơ bản việc bàn giao lưới điện, Công ty Điện lực Nghệ An tiến hành triển khai Dự án Nâng cao hiệu quả năng lượng khu vực nông thôn tỉnh Nghệ An với tổng mức đầu tư 746 tỷ đồng (trong đó, 37 gói thầu xây lắp gần 400 tỷ đồng và 4 gói thầu vật tư thiết bị do Tổng Công ty Điện lực miền Bắc cấp, dự kiến đến tháng 8/2013 mới cấp đủ).
Sau khi đã tiến hành lập thiết kế, đến cuối năm 2012, Công ty Điện lực Nghệ An đã ký 37 gói thầu xây lắp với 29 nhà thầu. Dự án được thực hiện ở 274 xã thuộc 19 huyện, thị. Toàn bộ Dự án bao gồm xây dựng mới 104,6 km đường dây trung thế; xây dựng mới 187 trạm biến áp với tổng công suất 30.100 KA; xây mới và cải tạo 2.878 km đường dây hạ thế.
Đến thời điểm này, Dự án đã hoàn thành 80% khối lượng công việc, cơ bản ở các hạng mục như đúc móng và dựng cột. Theo tiến độ, đến tháng 6/2013 sẽ hoàn thành xây lắp hạ thế và hoàn thành toàn bộ Dự án vào tháng 12/2013. Một số huyện được đầu tư nhiều như Quỳnh Lưu (40 tỷ), Nghi Lộc (xấp xỉ 40 tỷ)... đến cuối tháng 6/2013, Dự án sẽ hoàn thành, chất lượng điện lưới khu vực nông thôn sẽ được cải thiện đáng kể.
Ông Lê Quang Thanh - Trưởng Ban Quản lý Dự án Công ty Điện lực Nghệ An cho biết: Lưới điện hạ áp nông thôn trên địa bàn Nghệ An được xây dựng từ những năm cuối thế kỷ trước. Lịch sử để lại là một hệ thống điện không được thiết kế theo tiêu chuẩn kỹ thuật quy định, thực hiện không đúng quy trình kỹ thuật - an toàn, vốn được huy động từ nhiều nguồn khác nhau không đầy đủ, phụ tải sử dụng ngày càng tăng, công tác cải tạo, nâng cấp củng cố không được thực hiện... Đến nay, tuy đã bàn giao cho ngành điện quản lý nhưng chưa được củng cố kịp thời do chưa có đủ vốn để thực hiện nên chất lượng cung cấp không đạt yêu cầu và gây mất an toàn.
Với việc thực hiện Dự án Nâng cao hiệu quả năng lượng khu vực nông thôn tỉnh Nghệ An, trong thời gian không xa, chất lượng nguồn điện trên địa bàn Nghệ An sẽ được cải thiện đáng kể. Để Dự án đạt tiến độ, Điện lực Nghệ An cũng rất cần sự ủng hộ của người dân và chính quyền các địa phương.
Hiện nay, công tác giải phóng mặt bằng ở một số huyện đang gặp vướng mắc do người dân không chịu đền bù hoặc yêu cầu mức đền bù cao hơn quy định. Một số Hội đồng bồi thường GPMB do làm việc kiêm nhiệm nên tiến độ thực hiện đền bù chậm… Việc xây dựng hệ thống hạ thế nông thôn những năm trước đây đã không tính toán kỹ khiến nhiều cột điện vướng vào hành lang an toàn giao thông nay rất khó khắc phục…
Với việc Dự án Nâng cao hiệu quả năng lượng khu vực nông thôn tỉnh Nghệ An đang hoàn thành đúng tiến độ, hy vọng đến cuối năm 2013, chất lượng điện khu vực nông thôn Nghệ An sẽ được cải thiện. Người nông dân không những sẽ được thụ hưởng chương trình bán điện tại gia mà còn được sử dụng nguồn điện ổn định, chất lượng. Người nông dân sẽ yên tâm đầu tư sản xuất, kinh doanh, phát triển kinh tế - xã hội.
Văn Dũng
